چک لیست راه اندازی نیروگاه خورشیدی و راستی آزمایی اصالت تجهیزات

دستیار محتوا

چک لیست راه اندازی نیروگاه خورشیدی و راستی آزمایی اصالت تجهیزات

سرمایه‌گذاری در سیستم‌های خورشیدی و ذخیره‌سازی انرژی (ESS) زمانی بیشترین بازدهی را دارد که تجهیزات کاملاً اصلی و نو باشند. اجرای دقیق «چک لیست راه اندازی نیروگاه خورشیدی» و انجام «راستی آزمایی اصالت پنل خورشیدی» و اینورتر قبل از تسویه حساب نهایی، مانع از به‌کارگیری قطعات استوک یا تقلبی می‌شود. سیستم‌های خورشیدی و پاور استیشن‌های مدرن به دلیل عدم نیاز به سوخت‌رسانی و هزینه نگهداری پایین، جایگزینی برتر برای دیزل‌ژنراتورها و UPSهای سنتی هستند. در این مقاله، چارچوب عملیاتی و مهندسی تحویل‌گیری تجهیزات را بررسی می‌کنیم.

ضرورت راستی‌آزمایی فنی و استعلام اصالت تجهیزات پیش از تحویل موقت

در فرایند تحویل موقت نیروگاه‌های خورشیدی، تکیه بر ظاهر تجهیزات کافی نیست. سیستم‌های خورشیدی همراه با ذخیره‌سازهای لیتیومی به دلیل طول عمر بالا و عدم نیاز به تامین سوخت مستمر، برتری قاطعی بر ژنراتورهای سوخت فسیلی دارند؛ اما تحقق این مزایا مستلزم نو بودن تمام اجزا است. راستی‌آزمایی دقیق قبل از امضای صورت‌جلسه تحویل، خطر استفاده از سلول‌های بازسازی‌شده یا تجهیزات تقلبی را از بین می‌برد و ایمنی کل مجموعه را تضمین می‌کند.

چگونه از اصلی بودن پنل خورشیدی و اینورتر مطمئن شویم؟

برای اطمینان از اصلی بودن پنل خورشیدی و اینورتر، باید کدهای سریال، مدارک گارانتی رسمی و پلاک فنی تجهیزات را با لیست اقلام پروژه (BoM) تطبیق دهید. اینورترهای خورشیدی معتبر معمولاً دارای ۵ الی ۱۰ سال گارانتی رسمی هستند که وجود این مدارک اصالت دستگاه را تایید می‌کند. بررسی شماره سریال‌های درج‌شده روی بدنه اینورتر و کادر زیر شیشه پنل‌های خورشیدی و استعلام آن‌ها از شرکت‌های سازنده یا نمایندگی‌های مجاز، گام نخست برای کسب اطمینان از نو بودن و اصالت تجهیزات است.

کد QR روی سلول‌های باتری لیتیومی چه اطلاعاتی را نشان می‌دهد؟

کد QR و کدهای حک‌شده روی سلول‌های باتری لیتیوم‌آهن‌فسفات (LFP) طبق استاندارد دارای یک کد ۲۴ کاراکتری هستند که اطلاعات جامع سازنده، نوع محصول، شیمی سلول، ظرفیت و تاریخ دقیق تولید را نشان می‌دهند. اسکن و رمزگشایی این کد ۲۴ کاراکتری مشخص می‌کند که آیا سلول‌های استفاده‌شده در پک باتری تازه تولید شده‌اند یا از سلول‌های استوک و دست دوم در ساخت آن‌ها استفاده شده است. علاوه بر این، برای دستیابی به حداکثر عمر سیکلی و راندمان باتری‌های LFP، باید توجه داشت که محدوده دمایی بهینه برای کارکرد آن‌ها بین ۱۵ تا ۳۰ درجه سانتی‌گراد تعیین می‌شود.

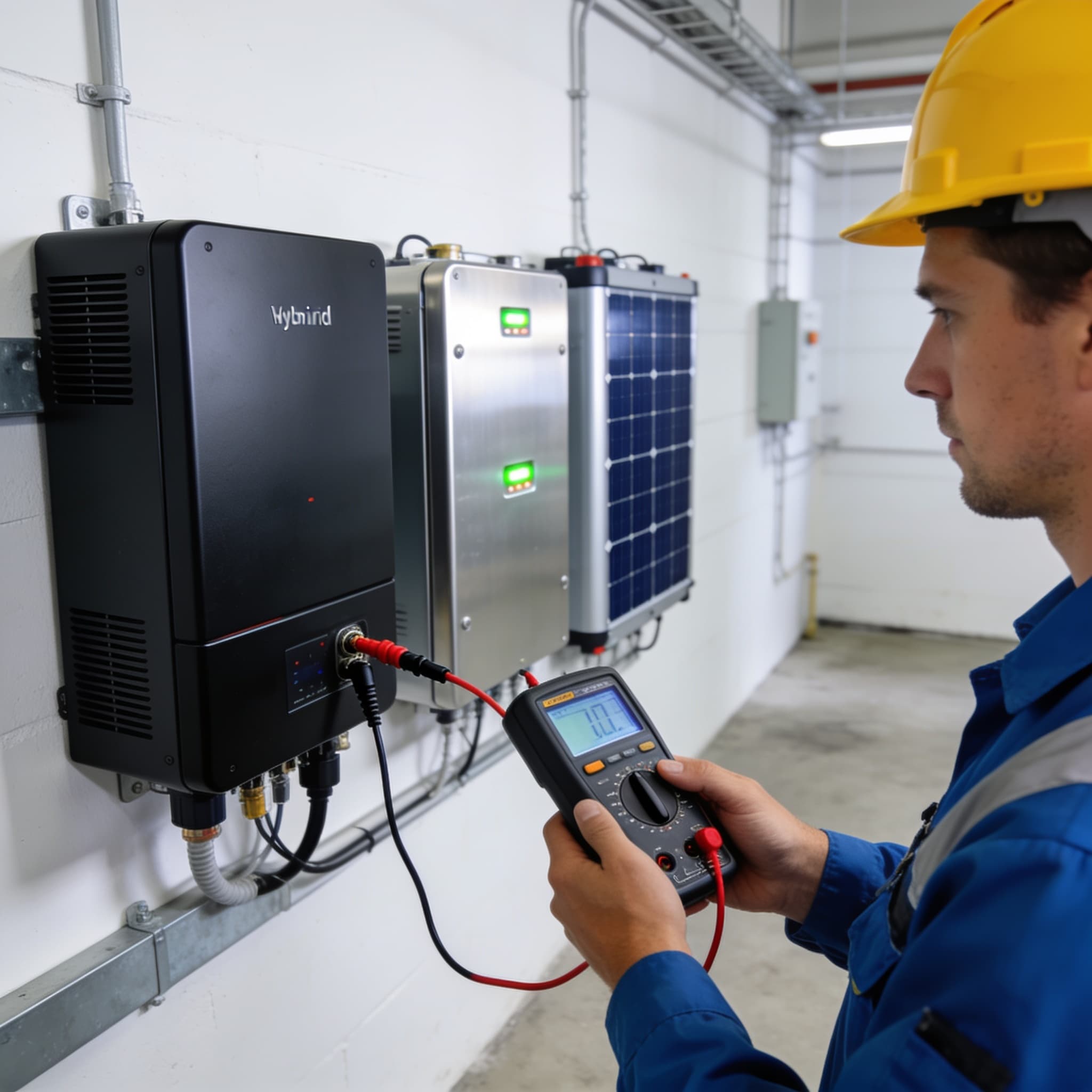

قبل از روشن کردن اینورتر خورشیدی چه تست‌هایی باید انجام شود؟

قبل از روشن کردن اینورتر خورشیدی، باید تست‌های پیش از راه‌اندازی (Pre-Commissioning) شامل سنجش ولتاژ مدار باز استرینگ‌ها، بررسی قطبیت، سنجش افت ولتاژ DC و ارزیابی ایمنی کلیدها انجام شود. طبق استانداردهای فنی، حداکثر افت ولتاژ مجاز در سمت DC سیستم‌های خورشیدی از پنل‌ها تا ورودی اینورتر بین ۲ تا ۳ درصد تعیین می‌شود. همچنین ولتاژ نامی کلید DC خورشیدی باید از حداکثر ولتاژ مدار باز استرینگ‌ها در سردترین شرایط دمایی (Voc max) بالاتر باشد؛ برای اطلاعات بیشتر می‌توانید راهنمای سایزینگ کلید DC خورشیدی را مطالعه کنید.

برای سنجش افت ولتاژ سمت DC، نمونه محاسبه گام‌به‌گام زیر بر اساس محدوده ۲ الی ۳ درصد مجاز ارائه می‌شود: افت ولتاژ مجاز حداقل = ۲٪ = ۰٫۰۲ افت ولتاژ مجاز حداکثر = ۳٪ = ۰٫۰۳ با فرض ولتاژ پایه ۱۰۰ ولت در سمت پنل‌ها: افت ولتاژ در حد ۲ درصد = ۱۰۰ × ۰٫۰۲ = ۲ ولت افت ولتاژ در حد ۳ درصد = ۱۰۰ × ۰٫۰۳ = ۳ ولت حداقل ولتاژ قابل قبول در ورودی اینورتر به ازای ۱۰۰ ولت = ۱۰۰ - ۳ = ۹۷ ولت حداکثر ولتاژ قابل قبول در ورودی اینورتر به ازای ۱۰۰ ولت = ۱۰۰ - ۲ = ۹۸ ولت

نصب و سیم‌کشی استاندارد سیستم ذخیره‌سازی انرژی و اینورتر خورشیدی

تست عملکردی اینورتر، سنجش ولتاژ خروجی و راه‌اندازی دیتالاگر

پس از تایید ایمنی ورودی‌ها، راه‌اندازی اینورتر با سنجش ولتاژ استارت انجام می‌شود. ولتاژ استارت (Start-up Voltage) حداقل ولتاژ DC مورد نیاز برای شروع به کار و فعال‌سازی الگوریتم‌های پردازش داخلی اینورتر یا شارژکنترلر است. پس از روشن شدن دستگاه، سنجش ولتاژ خروجی AC بدون بار انجام می‌گیرد. در ادامه، جهت پایش هوشمند، تنظیمات وب وای‌فای دیتالاگر فعال می‌شود. برای نمونه در تجهیزات دِی (Deye)، آدرس آی‌پی پیش‌فرض برای دسترسی محلی و تنظیمات وب دیتالاگر وای‌فای اینورترهای دِی (Deye) 10.10.100.254 است که به مجری امکان اتصال و پیکربندی سامانه پایش ابری را می‌دهد؛ جزئیات این فرایند در راهنمای تنظیمات وای‌فای و دیتالاگر اینورتر دِی (Deye) ارائه شده است.

تکمیل صورت‌جلسه تحویل رسمی، تطبیق با لیست اقلام (BoM) و مدارک گارانتی

مرحله نهایی تحویل‌گیری، تطبیق فیزیکی تمام قطعات نصب‌شده با لیست اقلام (BoM) و دریافت اسناد ضمانت‌نامه است. همان‌طور که اشاره شد، اینورترهای معتبر از ۵ الی ۱۰ سال گارانتی رسمی برخوردارند و باتری‌ها نیز باید برگه گارانتی معتبر داشته باشند. سرمایه‌گذاری روی سیستم‌های مدرن ذخیره‌سازی و خورشیدی در مقایسه با مولدهای دیزلی یا UPSهای قدیمی، علاوه بر حذف هزینه‌های سوخت و صدای مزاحم، یک راه‌حل یکپارچه برای تامین برق اضطراری و کاهش هزینه‌های انرژی فراهم می‌کند. با تکمیل تست‌ها و امضای صورت‌جلسه تحویل، می‌توان از کارکرد ایمن و اقتصادی سیستم در طولانی‌مدت اطمینان حاصل کرد.
